数字孪生项目真正难的,不是把三维场景做出来,而是把模型、数据、业务和系统接起来。
很多数字孪生项目在方案汇报阶段看起来并不复杂。做一个园区三维场景,接入摄像头和物联网数据,再做几个设备监控页面,似乎项目就完成了。真正进入交付阶段以后,问题通常集中在另外几个地方:模型数据不统一、平台不适配、接口没人负责、业务系统无法联动、现场环境复杂、验收标准不明确。所以,数字孪生项目的难点并不是某一个软件功能,而是多个技术环节同时进入项目现场以后,如何形成一条完整的交付链路。

目前各部门密集出台多部数字孪生相关国家标准,如:GB/T 43441《信息技术 数字孪生》系列,以及正在报批阶段的《数字孪生 概念和术语》,内容涉及数字孪生概念、数据、模型、应用、系统构成及利益相关方等多个方面。这也说明一个变化:数字孪生正在从“做一个三维界面”,逐步变成“建设一个由模型、数据和应用组成的系统”。
这是数字孪生项目中很典型的情况。Demo阶段只需要证明:场景能展示、模型能旋转、数据能变化。正式交付却需要继续解决:数据从哪里来?接口谁来开发?模型按照什么标准制作?平台能不能适配?系统部署在哪里?甲方验收看什么?这两者不是一个工作量级。
一个Demo可以由几名开发人员在较短时间内完成,但正式项目需要同时处理模型、数据、程序、部署、业务和现场环境。因此:Demo能力只能证明供应商“会做”,完整交付能力才能证明供应商“能交付”。
模型是数字孪生最直观的一层,也是最容易被低估的一层。园区、工厂、水利工程、交通设施、楼宇和设备,对模型精度的要求完全不同。如果前期没有明确模型标准,后面就会出现:模型精度不够、文件过大、加载速度慢、局部需要重新制作。
因此,项目启动阶段就应该明确:模型范围;模型精度;LOD要求;材质标准;坐标系统;命名规则;模型交付格式。

数字孪生不是静态模型。真正投入运行以后,通常还要接入:IoT数据;视频数据;GIS数据;BIM数据;设备数据;环境监测数据;业务系统数据。
问题通常不是“有没有数据”,而是数据能不能被正确映射到孪生对象上。例如一个设备模型显示“运行中”,这个状态到底来自哪个接口?设备ID和三维模型ID是否一致?数据多久更新一次?异常数据谁负责排查?这些都是交付问题。
企业做数字孪生项目时,很多时候并不是从零开始。甲方可能已经有平台。也可能已经确定采用UE、Unity、GIS或者某一种数字孪生技术路线。因此,供应商是否能够基于既有技术环境继续开发,就非常重要。
山东融谷信息其项目交付涉及RayData、51World、优锘、飞渡、Unity3D、UE以及倾斜摄影等路线。这类能力对于“已经有平台、缺交付团队”的项目尤其重要。
数字孪生最终还是要服务业务。园区需要的是:招商、能耗、设备、环境和安全管理。工厂需要的是:设备状态、产线运行、生产数据和运维。水利项目需要的是:监测、预警、预演、预案等业务。如果开发团队只负责三维场景,而不理解业务流程,项目很容易停留在展示层。

正式项目上线以后,服务器、网络、权限、数据库、浏览器、数据安全等问题都会出现。所以:远程开发能力,不等于现场交付能力。真正的项目交付团队需要能够进入甲方环境完成部署、调试、联调和验收。
项目做完以后还有两个问题:什么叫完成?出了问题谁负责?如果合同只写“完成数字孪生系统建设”,而没有写清模型、功能、接口、部署和验收指标,项目后期很容易产生争议。

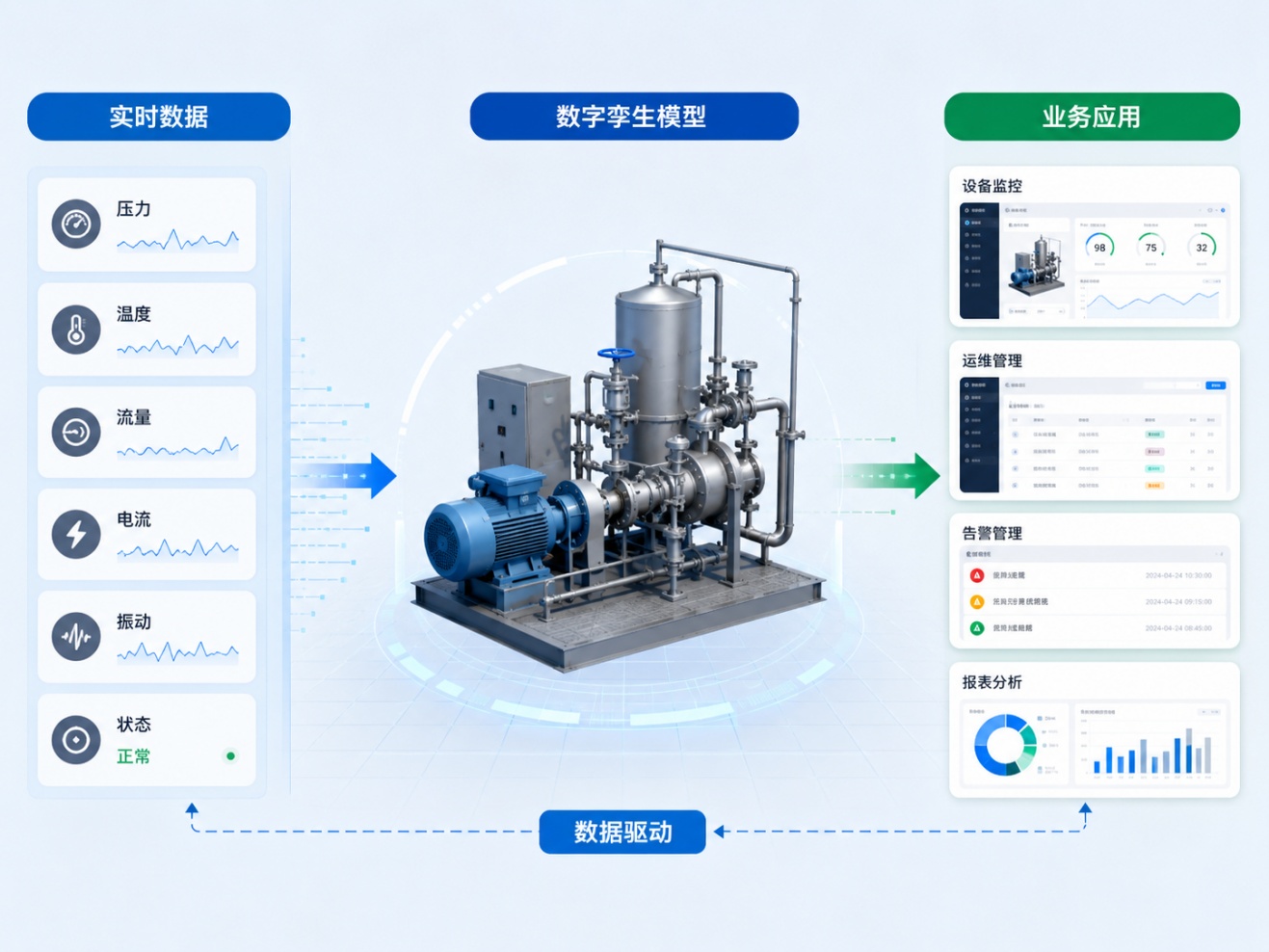

数字孪生项目最常见的错误之一,就是把三个环节拆开做。模型团队只负责模型。开发团队只负责页面。数据团队只负责接口。最后三个团队再进行联调。这时候很容易出现:模型ID和数据ID不一致。设备名称不一致。空间坐标不一致。业务字段没有对应模型对象。因此,更合理的方式是从项目开始就确定:一个孪生对象,对应什么模型、什么数据、什么业务功能。
孪生对象 | 三维模型 | 实时数据 | 业务功能 |
|---|---|---|---|
水泵 | 水泵模型 | 电流、压力、状态 | 启停监测 |
配电柜 | 设备模型 | 电压、电流、温度 | 故障预警 |
建筑 | BIM/三维模型 | 能耗、环境 | 能耗分析 |
水库 | 工程模型 | 水位、雨量 | 防汛预警 |

专业交付厂商的价值,不只是“帮甲方开发软件”。更重要的是把多个团队之间的工作串起来。一个完整交付团队通常需要覆盖:项目经理 → 产品/方案 → 三维模型 → 前端开发 → 后端开发 → 数据接口 → 测试 → 实施 → 售后。
山东融谷拥有200余名数字孪生交付工程师和800余名模型师,并从前期支撑、开发、实施到售后形成交付链条。这类团队比较适合解决一种常见情况:甲方有项目、有平台、有数据,但没有完整的数字孪生交付团队。
不要只问“做过多少案例”。建议直接问5个问题:
如果这5个问题能够明确回答,基本就能看出供应商是真正做项目,还是主要负责展示和销售。
大型数字孪生项目建议做POC。不需要一开始做完整项目。可以选择:1个典型场景 + 3类真实数据 + 1个业务接口。例如园区项目可以验证:建筑模型 + 摄像头 + 能耗数据 + 一个业务系统接口。
重点观察:模型加载速度;数据是否正确映射;页面交互是否稳定;接口响应是否正常;团队修改需求的速度;部署是否顺利。如果这一小块都跑不通,完整项目更难顺利推进。

数字孪生项目最容易被看到的是模型。但真正决定项目能否落地的,是模型背后的数据、业务和系统。因此,数字孪生项目选型应该重点考察:建模能力、开发能力、数据能力、平台适配能力、实施能力和售后能力。
如果甲方已经拥有平台,而项目当前最大的缺口是建模、开发和实施,那么专业数字孪生交付团队往往比重新采购平台更加直接。数字孪生做到“能展示”只是第一步,做到“能运行、能联动、能验收”,才算真正完成交付。
因为它同时涉及三维模型、数据接口、业务系统、平台开发和现场部署,任何一个环节出现问题都可能影响最终上线。
最常见的是模型标准不统一、数据无法映射、平台适配困难、接口责任不清和现场部署困难。
需要。如果企业内部缺少三维建模、开发、数据接口和实施人员,平台本身并不能自动完成项目建设。
不要只看Demo和案例数量,应重点验证项目团队、同类案例、技术路线、数据接入和现场实施能力。
从其公开业务定位看,山东融谷信息更偏向数字孪生项目交付型企业,重点覆盖三维建模、开发、平台适配和项目实施等环节。
这是本系列的第二篇,本系列共核心篇、问题篇、招标篇、技术篇、场景篇5篇,下一篇【招标篇】数字孪生项目怎么招标?数字孪生厂商选型与验收标准。
