系统迁移前的全链路评估与风险分析

原创
作者头像
用户12602052
发布于 2026-07-10 20:45:31
发布于 2026-07-10 20:45:31
2010
举报

一、迁移评估框架

图表
图表

二、业务评估

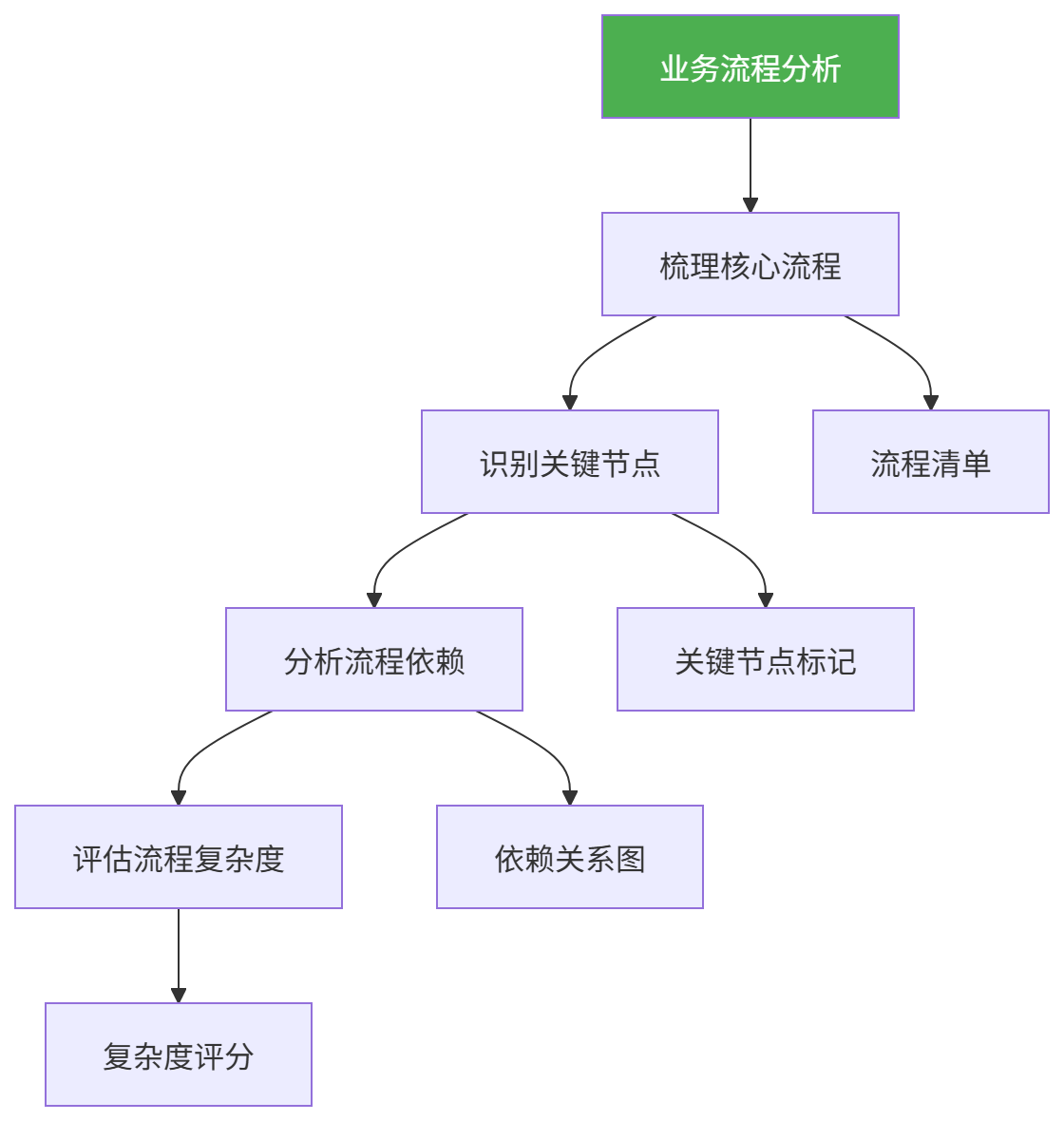

2.1 业务流程分析

图表
图表

流程评估维度:

维度

评估内容

评分标准

重要性

流程对业务的影响程度

1-5分

复杂度

流程步骤和分支数量

1-5分

关联性

与其他系统的依赖程度

1-5分

频率

流程执行频率

1-5分

2.2 业务影响分析

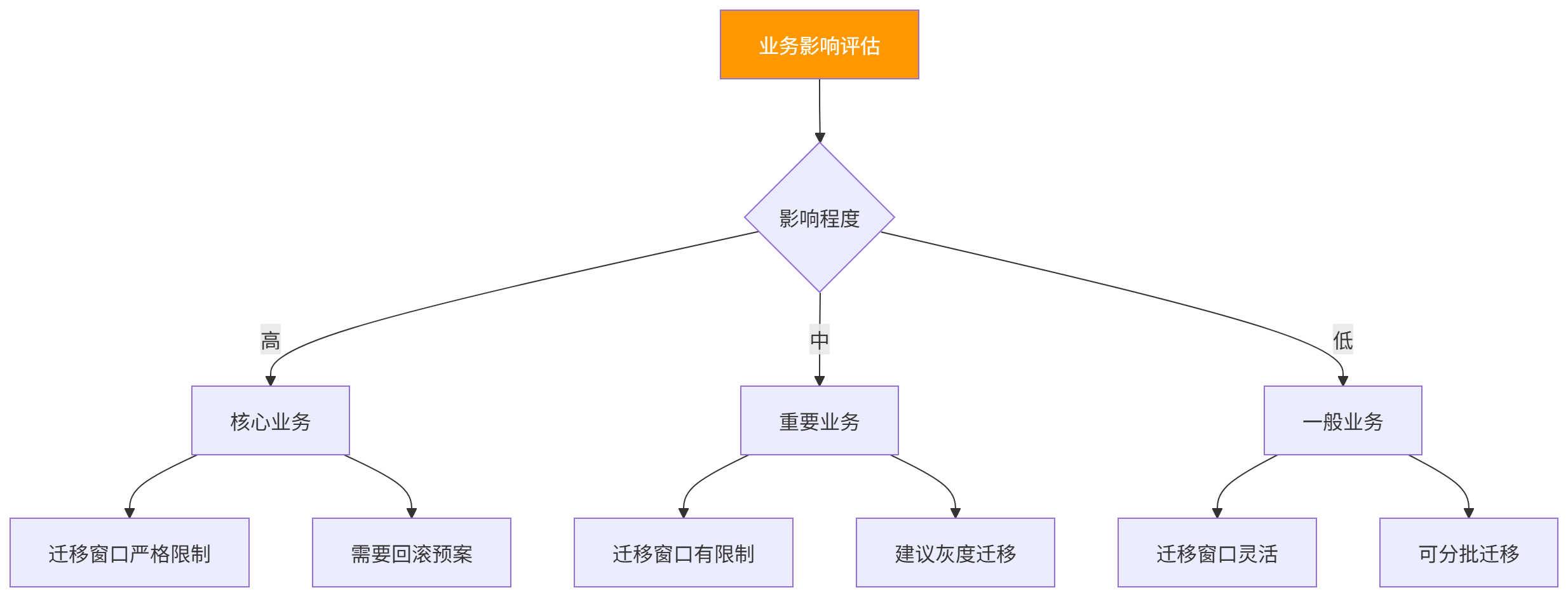

影响评估矩阵:

图表
图表

2.3 业务连续性要求

连续性等级:

等级

说明

RTO

RPO

一级

核心业务,不可中断

<1小时

<15分钟

二级

重要业务,可短时中断

<4小时

<1小时

三级

一般业务,可容忍中断

<24小时

<4小时

三、技术评估

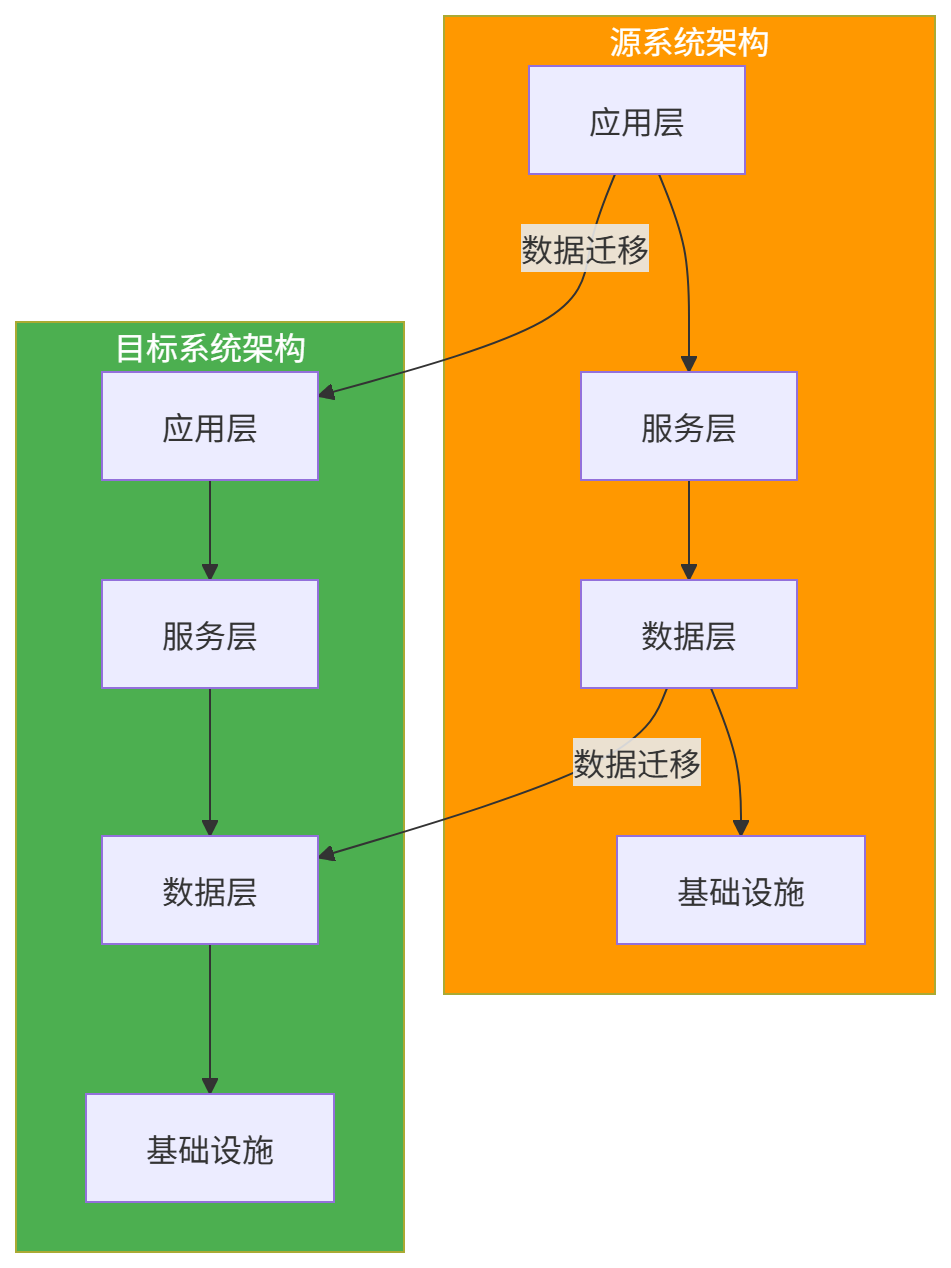

3.1 系统架构分析

图表
图表

3.2 数据规模评估

数据评估内容:

评估项

说明

评估方法

数据库大小

各数据库实例的总容量

查询数据库大小

表数量

数据库表的数量

统计数据表

记录数量

各表的记录数

统计记录数

附件大小

文件附件的总容量

统计文件大小

数据增长率

数据增长速度

历史数据分析

数据规模评估表:

代码语言:javascript
复制
{
    "databases": [
        {"name": "业务库", "size": "500GB", "tables": 200, "records": "5000万"},
        {"name": "日志库", "size": "1TB", "tables": 50, "records": "2亿"},
        {"name": "附件库", "size": "2TB", "files": "50万"}
    ],
    "growth_rate": {
        "daily": "5GB",
        "monthly": "150GB"
    }
}

3.3 技术兼容性评估

兼容性检查项:

检查项

源系统

目标系统

兼容性

风险等级

数据库版本

MySQL 5.7

MySQL 8.0

兼容

低

操作系统

CentOS 7

Ubuntu 22

需验证

中

中间件版本

Tomcat 8

Tomcat 10

需验证

中

编程语言

Java 8

Java 17

需升级

高

网络协议

HTTP 1.1

HTTP 2

兼容

低

四、风险评估

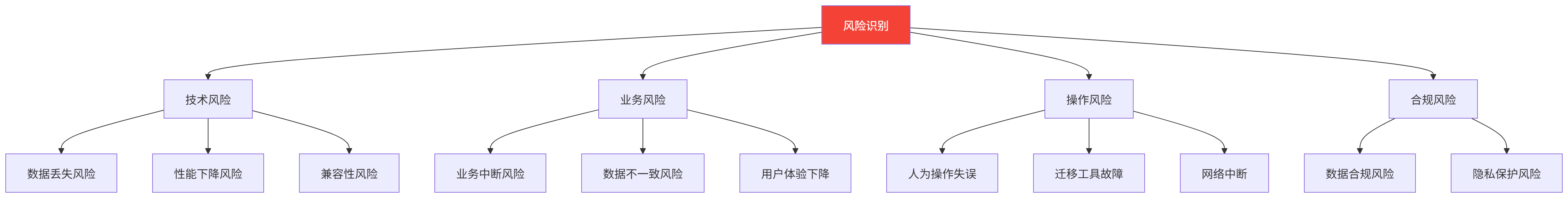

4.1 风险识别

图表
图表

4.2 风险等级评估

风险矩阵:

风险等级

概率

影响

应对策略

高风险

高

高

必须规避,制定详细预案

中风险

中

中

需要缓解,制定应对计划

低风险

低

低

可以接受,监控即可

风险评估表:

风险项

概率

影响

等级

应对措施

数据丢失

低

高

高

备份+校验

业务中断

中

高

高

回滚预案

性能下降

中

中

中

性能测试

兼容性问题

高

中

中

提前验证

人为失误

高

低

中

培训+复核

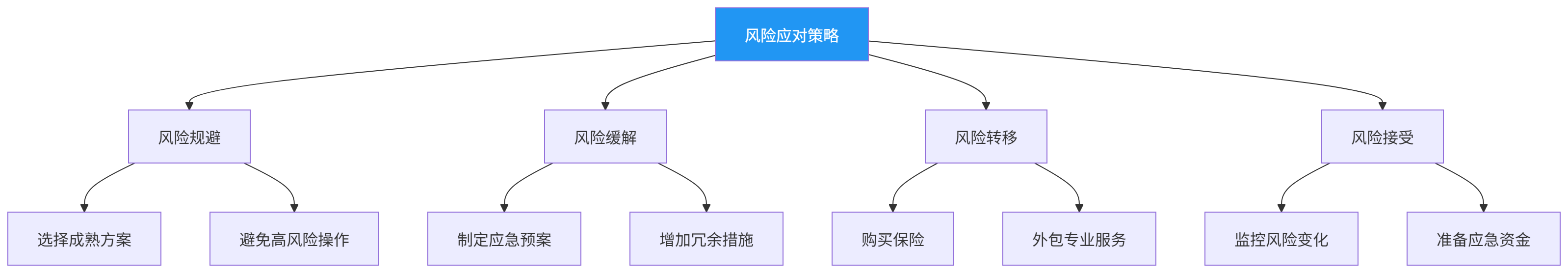

4.3 风险应对策略

图表
图表

五、成本评估

5.1 人力成本评估

人力需求评估:

角色

人数

工作时间

说明

项目经理

1

全程

项目管理

架构师

2

评估+实施

技术方案设计

开发工程师

5

实施阶段

代码开发

DBA

2

数据迁移

数据库管理

测试工程师

3

测试阶段

功能测试

运维工程师

2

部署阶段

系统部署

5.2 时间成本评估

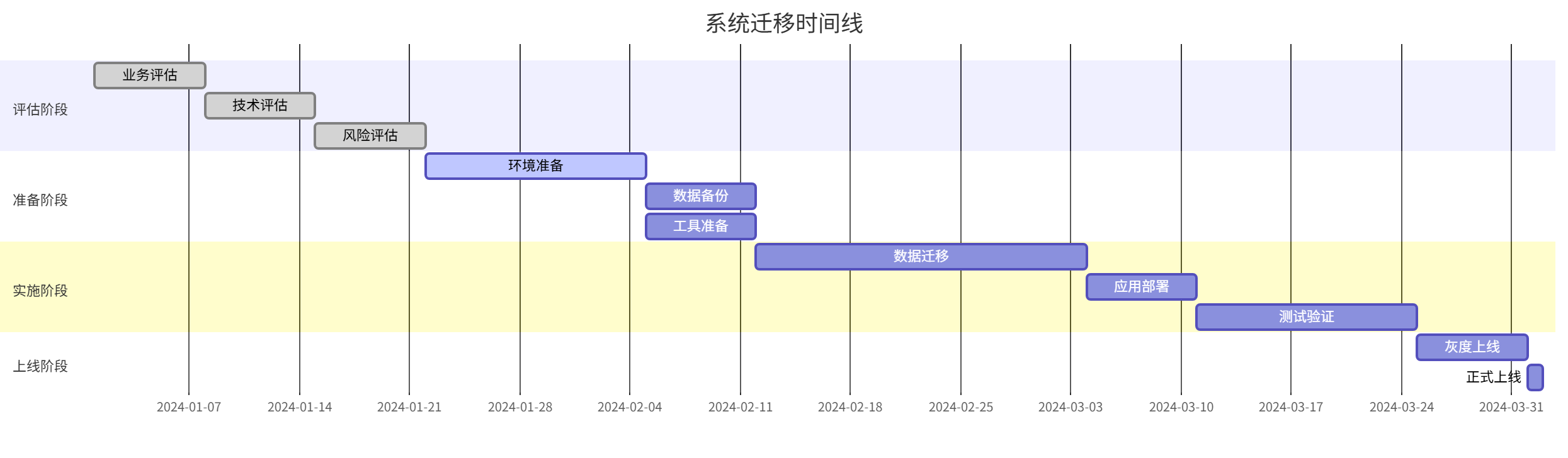

迁移时间线:

图表
图表

5.3 资源成本评估

资源需求评估:

资源类型

需求

说明

服务器

4台

目标环境

存储

5TB

数据存储

网络带宽

100Mbps

数据传输

迁移工具

1套

数据迁移工具

测试环境

1套

测试验证

六、评估报告

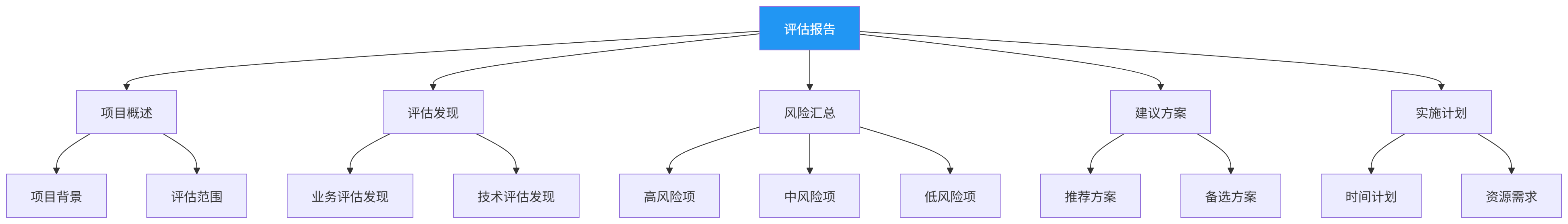

6.1 评估报告结构

图表
图表

6.2 评估结论示例

可行性结论:

经过全面评估,本次系统迁移项目在技术上可行,但存在以下关键风险需要重点关注:

  1. 数据规模较大(约3.5TB),需要制定高效的迁移策略
  2. Java版本升级存在兼容性风险,需要提前进行代码适配
  3. 核心业务的迁移窗口有限,需要制定详细的回滚预案

建议:

建议项

说明

优先级

采用增量迁移方案

减少停机时间

高

提前进行兼容性测试

识别潜在问题

高

制定详细回滚预案

保障业务连续性

高

增加迁移窗口

降低风险

中

七、评估工具

7.1 评估工具推荐

工具类型

工具名称

用途

数据库评估

AWS DMS Schema Conversion Tool

数据库兼容性评估

代码评估

SonarQube

代码质量评估

性能评估

JMeter

性能基准测试

安全评估

Nessus

安全漏洞扫描

7.2 评估模板

数据规模评估模板:

代码语言:javascript
复制
| 数据库 | 表数量 | 记录数 | 大小 | 增长率 | 优先级 |
|-------|-------|-------|-----|-------|-------|
| 业务库 | 200 | 5000万 | 500GB | 5GB/天 | 高 |
| 日志库 | 50 | 2亿 | 1TB | 10GB/天 | 中 |

八、常见问题

8.1 评估不充分

现象:迁移过程中发现未评估的问题

预防措施:

措施

说明

扩大评估范围

全面评估所有关联系统

深入调研

与业务人员深入沟通

多次验证

多轮评估确保全面

8.2 风险低估

现象:实际风险高于评估结果

预防措施:

措施

说明

保守估计

风险评估时保守估计

专家评审

邀请专家进行风险评审

历史数据

参考历史迁移经验

8.3 成本超支

现象:实际成本超出预算

预防措施:

措施

说明

详细估算

细化成本估算

预留缓冲

预留15-20%的缓冲

严格控制

严格控制变更范围

原创声明:本文系作者授权腾讯云开发者社区发表,未经许可,不得转载。

如有侵权,请联系 cloudcommunity@tencent.com 删除。

目录
  • 一、迁移评估框架
  • 二、业务评估
    • 2.1 业务流程分析
    • 2.2 业务影响分析
    • 2.3 业务连续性要求
  • 三、技术评估
    • 3.1 系统架构分析
    • 3.2 数据规模评估
    • 3.3 技术兼容性评估
  • 四、风险评估
    • 4.1 风险识别
    • 4.2 风险等级评估
    • 4.3 风险应对策略
  • 五、成本评估
    • 5.1 人力成本评估
    • 5.2 时间成本评估
    • 5.3 资源成本评估
  • 六、评估报告
    • 6.1 评估报告结构
    • 6.2 评估结论示例
  • 七、评估工具
    • 7.1 评估工具推荐
    • 7.2 评估模板
  • 八、常见问题
    • 8.1 评估不充分
    • 8.2 风险低估
    • 8.3 成本超支
