概述

畅捷通集成系统采用"CLI脚本 + Cron定时 + Web手动触发"的混合运维模式。sync_all.php 支持一键全量同步,各独立脚本支持单独执行,resend_appTicket.php 提供 Ticket 手动补推能力。本文详解部署环境配置、定时策略设计、日志监控和异常恢复方案。

graph TB
graph TB

一、服务端部署架构

1.1 目录结构

代码语言:javascript
复制
/var/www/chanjet/                    # 部署根目录
├── config.json                      # 凭证和数据库配置
├── appTicket.php                    # Ticket接收端点
├── fetch_token.php                  # Token获取脚本
├── resend_appTicket.php             # Ticket补推工具
├── get_token.php                    # Web Token管理器
├── sync_all.php                     # 一键全量同步
├── sync_helper.php                  # 通用函数库
├── sync_warehouse.php               # 仓库同步
├── sync_employee.php                # 员工同步
├── sync_partner.php                 # 往来单位同步
├── sync_inventory.php               # 存货同步
├── sync_inventory_class.php         # 存货分类同步
├── sync_bom.php                     # BOM同步
├── db_view.php                      # 数据查看工具
├── test_purchase.php                # 采购订单测试
├── HaoTong.php                      # 审批流插件
├── connector/                       # 低代码编排平台
└── appTicket.txt                    # Ticket文件(运行时生成)
​

1.2 Nginx 配置要点

代码语言:javascript
复制
server {
    listen 20080;
    server_name _;
    root /var/www/chanjet;

    location /chanjet/ {
        # 关键:appTicket.php 必须能接收外部POST请求
    }

    location /chanjet/appTicket.php {
        # 畅捷通平台回调地址,需公网可达
    }
}
​

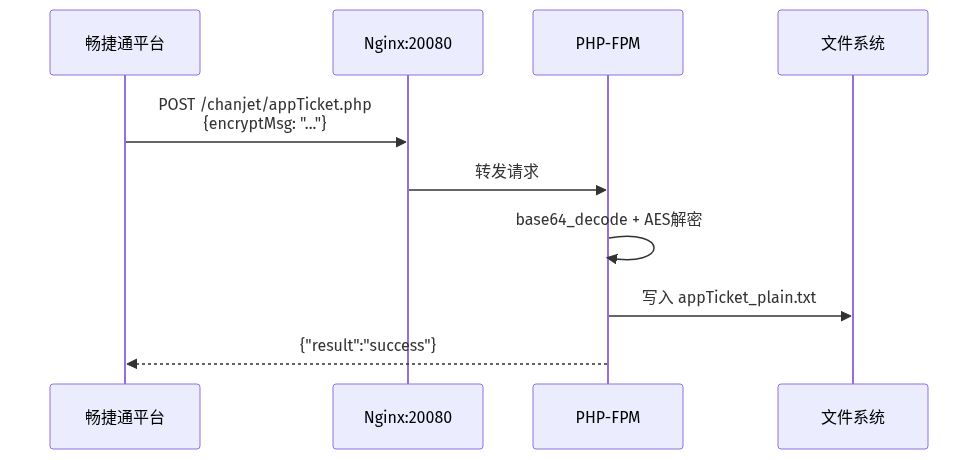

sequenceDiagram
sequenceDiagram

二、Cron 定时任务配置

2.1 推荐 Cron 配置

代码语言:javascript
复制
# 编辑 crontab
crontab -e

# ============================================
# 畅捷通 T+ 数据同步定时任务
# ============================================

# 1. 每日凌晨2点 — 全量同步所有基础档案
0 2 * * * /usr/bin/curl -s http://127.0.0.1:20080/chanjet/sync_all.php >> /var/log/chanjet/sync_$(date +\%Y\%m\%d).log 2>&1

# 2. 每5天凌晨3点 — 刷新Token(6天有效期,留1天buffer)
0 3 */5 * * /usr/bin/php /var/www/chanjet/fetch_token.php >> /var/log/chanjet/token_$(date +\%Y\%m\%d).log 2>&1

# 3. 每周一凌晨4点 — 补推appTicket
0 4 * * 1 /usr/bin/php /var/www/chanjet/resend_appTicket.php >> /var/log/chanjet/ticket_$(date +\%Y\%m\%d).log 2>&1

# 4. 每6小时 — 存货增量同步(可选,数据变化频繁时启用)
# 0 */6 * * * /usr/bin/curl -s http://127.0.0.1:20080/chanjet/sync_inventory.php >> /var/log/chanjet/inventory_$(date +\%Y\%m\%d).log 2>&1
​

2.2 Cron 时间策略分析

任务

Cron表达式

频率

原因

全量同步

0 2 * * *

每天

凌晨业务低峰期

Token刷新

0 3 */5 * *

每5天

Token有效期6天

Ticket补推

0 4 * * 1

每周

Ticket 30分钟有效但仅需确保通路

日志清理

0 5 * * 0

每周

清理30天前日志

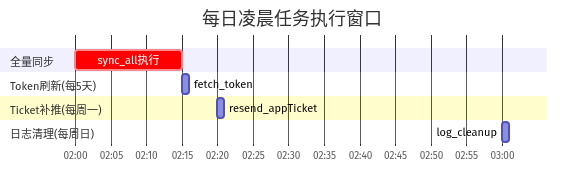

gantt
gantt

三、sync_all.php 执行策略

3.1 顺序执行机制

代码语言:javascript
复制
// sync_all.php 第19-59行
// 严格按顺序执行,先轻后重
try { $results['warehouse'] = syncWarehouse(); }       // ① 仓库(18条)
catch (Exception $e) { /* 失败不中断 */ }

try { $results['employee'] = syncEmployee(); }         // ② 员工(48条)
catch (Exception $e) { /* 失败不中断 */ }

try { $results['partner'] = syncPartner(); }           // ③ 往来单位(100条)
catch (Exception $e) { /* 失败不中断 */ }

try { $results['inventory'] = syncInventory(); }       // ④ 存货(7989条)
catch (Exception $e) { /* 失败不中断 */ }

try { $results['inventory_class'] = syncInventoryClass(); } // ⑤ 分类(671条)
catch (Exception $e) { /* 失败不中断 */ }

try { $results['bom'] = syncBom(); }                   // ⑥ BOM(95条)
catch (Exception $e) { /* 失败不中断 */ }
​

设计哲学:每个模块独立 try/catch,一个失败不影响其他。汇总返回各模块的成功/失败状态。

3.2 执行反馈格式

成功响应:

代码语言:javascript
复制
{
    "success": true,
    "time": "2025-06-18 02:00:15",
    "total": 8921,
    "results": {
        "warehouse": {"success": true, "count": 18},
        "employee": {"success": true, "count": 48},
        "partner": {"success": true, "count": 100},
        "inventory": {"success": true, "count": 7989},
        "inventory_class": {"success": true, "count": 671},
        "bom": {"success": true, "count": 95}
    }
}
​

部分失败:

代码语言:javascript
复制
{
    "success": false,
    "time": "2025-06-18 02:05:30",
    "total": 8020,
    "results": {
        "warehouse": {"success": true, "count": 18},
        "employee": {"success": true, "count": 48},
        "partner": {"success": true, "count": 100},
        "inventory": {"success": false, "message": "cURL error: timeout", "count": 0},
        "inventory_class": {"success": true, "count": 671},
        "bom": {"success": true, "count": 95}
    }
}
​

四、手动运维操作

4.1 快速数据校验

代码语言:javascript
复制
# 查看所有表的数据统计
curl http://127.0.0.1:20080/chanjet/db_view.php

# 查看存货表前50条
curl "http://127.0.0.1:20080/chanjet/db_view.php?t=tplus_inventory"

# 查看BOM表第3页
curl "http://127.0.0.1:20080/chanjet/db_view.php?t=tplus_bom&p=3"
​

4.2 Token 手动刷新

代码语言:javascript
复制
# 当Token过期时手动刷新
php /var/www/chanjet/fetch_token.php

# 或通过Web界面
# 浏览器访问: http://127.0.0.1:20080/chanjet/get_token.php
​

4.3 appTicket 补推

代码语言:javascript
复制
# appTicket接收异常时手动触发
php /var/www/chanjet/resend_appTicket.php

# 或浏览器访问Web界面
# http://127.0.0.1:20080/chanjet/resend_appTicket.php
​

4.4 单个模块重新同步

代码语言:javascript
复制
# 仅同步存货(大表,独立执行更快)
curl http://127.0.0.1:20080/chanjet/sync_inventory.php

# 仅同步BOM
curl http://127.0.0.1:20080/chanjet/sync_bom.php
​

五、日志管理

5.1 日志路径规划

代码语言:javascript
复制
/var/log/chanjet/
├── sync_20250618.log      # 每日同步日志
├── token_20250618.log      # Token刷新日志
├── ticket_20250618.log     # Ticket推送日志
└── archive/                # 历史归档
​

5.2 日志清理 Cron

代码语言:javascript
复制
# 每周日清理30天前的日志
0 5 * * 0 find /var/log/chanjet/ -name "*.log" -mtime +30 -delete
​

5.3 异常检测脚本

代码语言:javascript
复制
#!/bin/bash
# check_sync.sh - 检测同步是否成功

LOG_FILE="/var/log/chanjet/sync_$(date +%Y%m%d).log"

if ! grep -q '"success":true' "$LOG_FILE"; then
    echo "⚠ 畅捷通同步失败!" | mail -s "同步告警" admin@example.com
fi
​

六、故障恢复流程

flowchart TD
flowchart TD

七、监控告警配置建议

代码语言:javascript
复制
# 钉钉/企业微信 Webhook 告警(示例)
# 在 sync_all.php 执行后调用

WEBHOOK_URL="https://qyapi.weixin.qq.com/cgi-bin/webhook/send?key=xxx"

if [ "$SYNC_SUCCESS" != "true" ]; then
    curl -H "Content-Type: application/json" \
         -d "{\"msgtype\":\"text\",\"text\":{\"content\":\"⚠ 畅捷通同步失败!时间:$(date)\"}}" \
         "$WEBHOOK_URL"
fi
​

八、运维检查清单

频率

检查项

方法

每日

同步日志中"success":true

grep success /var/log/chanjet/sync_*.log

每日

各表数据量是否在合理范围

db_view.php 首页查看

每周

Token 是否在有效期内

get_token.php Web界面查看

每周

appTicket 接收端点是否可达

curl -I appTicket.php

每月

日志文件磁盘占用

du -sh /var/log/chanjet/
